内蒙古蒙牛乳业
1、选型设备技术参数
1.1壳管式汽-水逆式湍流换热器 (zhuanli产品)
型号:NTQK350-1.33-T-1.6
型式:立式、固定管板、管壳式,加热蒸汽在壳程,被加热水在换热管内
水侧流程:单程
壳侧流程:单程
壳体公称直径:DN350mm
壳体设计承压能力:1.6MPa
壳体材质:20
壳体规格(外径×壁厚):ф377×8mm
换热管材质:不锈钢双纹管(0Cr18Ni9)
换热管规格:ф19×1.0mm、直管
换热面积:F=10m2
腐蚀裕量:1.5mm
1.2壳管式汽-水逆式湍流换热器 (zhuanli产品)
型号:NTQK350-1.3-T-1.6
型式:立式、固定管板、管壳式,加热蒸汽在壳程,被加热水在换热管内
水侧流程:单程
壳侧流程:单程
壳体公称直径:DN350mm
壳体设计承压能力:1.6MPa
壳体材质:20
壳体规格(外径×壁厚):ф377×8mm
换热管材质:不锈钢双纹管(0Cr18Ni9)
换热管规格:ф19×1.0mm、直管
换热面积:F=10m2
腐蚀裕量:1.5mm
1.3壳管式汽-水逆式湍流换热器 (zhuanli产品)
型号:BH7300-9-QS(NTQK250-0.9-T-1.6)
型式:立式、固定管板、管壳式,加热蒸汽在壳程,被加热水在换热管内
水侧流程:单程
壳侧流程:单程
壳体公称直径:DN250mm
壳体设计承压能力:1.6MPa
壳体材质:20
壳体规格(外径×壁厚):ф273×8mm
换热管材质:不锈钢双纹管(0Cr18Ni9)
换热管规格:ф19×1.0mm、直管
换热面积:F=8m2
腐蚀裕量:1.5mm
1.4壳管式汽-水逆式湍流换热器 (zhuanli产品)
型号:BH700-48-QS(NTQK700-5.58-T-1.6)
型式:立式、固定管板、管壳式,加热蒸汽在壳程,被加热水在换热管内
水侧流程:单程
壳侧流程:单程
壳体公称直径:DN700mm
壳体设计承压能力:1.6MPa
壳体材质:Q235-B
壳体规格(外径×壁厚):ф716×8mm
换热管材质:不锈钢双纹管(0Cr18Ni9)
换热管规格:ф19×1.0mm、直管
换热面积:F=55m2
腐蚀裕量:1.5mm
1.5落地式膨胀水箱装置:NZG(P)1.6×1-25LG3-10×9×2
1.5.1 膨胀水箱:PN1.0 DN1600
设计压力:1.0MPa
设计温度:95℃
工作温度:<95℃
腐蚀裕量:1.0mm
材质:Q345R
板厚:δ=8mm
1.5.2供水泵(工频控制)
型号:25LG3-10×9
单泵参数:流量3m3/h、扬程90m、功率2.2KW
数量:2台(一用一备)
生产厂家:上海成峰
1.5.3电控柜
型号:2.2KW
数量:1台
1.6电子水处理器
型号:PN1.0 DN80
处理水量:60~100m3/h
电源:220V
功率:5W
1.7电子水处理器
型号:PN1.0 DN70
处理水量:40~60m3/h
电源:220V
功率:5W
1.8气压罐
型号:PN1.0 DN400
材质:Q235-B
厚度:δ=6mm
1.9膨胀罐
型号:PN1.0 DN1000
材质:Q235-B
厚度:δ=8mm
1.10膨胀罐
型号:PN1.0 DN800
材质:Q235-B
厚度:δ=8mm
1.11半容积水加热器
型号:HRV-02-1.5(0.4/1.0)
直径:DN1000mm
容积:V-1.5m3
换热面积:F=8m2
换热管材质:304
1.12半容积水加热器
型号:HRV-04-1.5(1.0/1.6)
直径:DN1000mm
容积:V-1.5m3
换热面积:F=8m2
换热管材质:304
1.13浮动盘管换热器
型号:BFGW1200-2.5-4.1-0.6/Q
直径:DN1200mm
容积:V-2.5m3
换热面积:F=4.1m2
换热管材质:304
2、设计制造规程和标准
2.1 中华人民共和国劳动部《压力容器安全技术监察规程》
2.2 GB150-1998《钢制压力容器》
2.3 GB151-1999《管壳式换热器》
3、设备交货进度
1、设备的交货顺序要满足工程安装进度的要求。
2、交货进度表如下,设备交货进度分别填写。

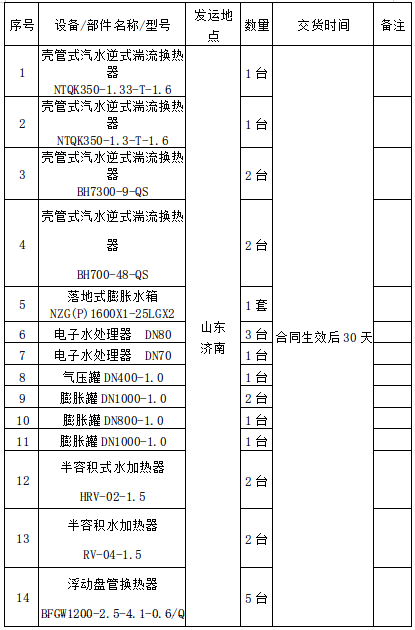

地址:
