大连热电集团
组合式波节管式汽水换热器机组
一、总 则
1.1 本协议书适用于换热机组等设备。它提出了该设备的功能设计、结构、性能、安装和试验等方面的技术要求。
1.2 本协议书提出的是最低限度的技术要求,并未充分引述有关标准和规范的条文,卖方应提供符合本协议书和工业标准的优质产品。
1.3 如果买方没有以书面形式对本协议书的条文提出异议,则意味着卖方提供的设备完全符合本协议书的要求。
1.4 本协议书所使用的标准如遇与卖方所执行的标准发生矛盾时,按较高标准执行。
1.5 卖方应提供详细的供货清单,清单中依此说明型号,数量,产地,生产厂家等内容,所有外购件需得到买方的确认.对于属于整套设备运行和施工所必需的部件,即使本合同附件未列出或数量不足,卖方仍须在执行的同时补足.
1.6 卖方应确保供货范围完整,应满足买方对安装、调试、运行和设备性能的要求,并提供保证设备安装、调试、投运相关的技术服务和配合。在技术规范中涉及的供货要求也作为本供货范围的补充,若在安装、调试、运行中发现缺项,卖方应补充供货。
1.7 本协议书经买、卖双方确认后作为订货合同的技术附件,与合同正文具有同等效力。
二.产品设计、制造、检验标准
a) 《固定式压力容器安全技术监察规程》
b) GB150.1-4-2011《压力容器》
c) GB151-1999《管壳式换热器》
d) JB/T4746-2002《椭圆形封头》
e) GB/T9019-2001《压力容器公称直径》
f) JB/ T4711-2003《压力容器油漆、包装和运输》
g) JB/T4724-92《支承式支座》
h) GB/T3274-1988《碳素结构钢和低合金结构钢热轧厚钢板和钢带》
i) GB/T8163-1999《输送流体用无缝钢管》
j) GB/T1184-1996《形状和位置公差未注公差值》
k) JB4726-28-2000《压力容器用钢锻件》
l) JB4708-2000《钢制压力容器焊接工艺评定》
m) JB/T4709-2000《钢制压力容器焊接规程》
n) JB4730-94《压力容器无损检测》
o) JB/T4700-2000《压力容器法兰分类与技术条件》
p) HG20592-97《钢制管法兰、垫片、紧固件》
q) GB/T13306-1991《标牌》
三.设备综合说明

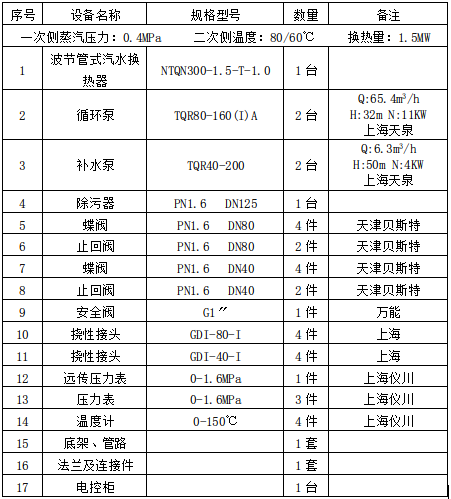

组合式波节管式汽水换热器机组(BHL-1型)配置清单(低区)

组合式波节管式汽水换热器机组(BHL-2型)配置清单(高区)

四.设备制造
4.1 卖方严格按照买方确认的制造加工图纸、工艺文件、制造标准生产。如买方对设备的结构和材料、材质有特殊要求时,卖方积极配合落实。
4.2 设备加工焊接坚固、密封。焊缝均匀平整,没有气孔、夹渣、裂纹、烧穿、未焊透等缺陷。焊后清除焊渣、焊豆及其它焊接残留物。
4.3 设备结构紧凑,便于安装和运输。
4.4 设备布置便于检修,且流程顺畅阻力小。
5、设备标志
所有设备均有固定铭牌。铭牌不易损坏,标志醒目,整齐,美观。
6、性能、质量保证及考核试验
6.1 保证所提供设备性能满足运行工况要求.确保产品和服务工作符合设计参数要求。
a.主要部件材料的材质书.
b.水压试验结果.
c. 其它(主要零部件材料代用,主要结构和临时修改等)。
6.2 质量保证和考核试验
产品的设计制造和试验验证遵循有关的规范和标准,并满足设计参数的要求。
7、设备寿命
7.1 卖方保证在规定的条件下,保证所提供的设备使用寿命为15年。
7.2 设备及其附件的使用寿命,考虑到在设备使用期间经受各项环境条件的综合影响。
8、设备油漆
8.1 设备在涂漆前将涂漆表面的铁锈、焊渣、油污、尘土及其它脏物等清除干净,涂漆后,漆膜下无铁锈,色泽一致,没有发脆、剥落、卷皮、裂纹、刷痕等缺陷。
8.2 卖方选择最好的涂敷方式,以防止设备在运输、贮存期间不被腐蚀。设备出厂前喷涂二层底漆、二层面漆,油漆颜色由买方确定。
9、设备质保期
设备质量保证期限为1年,终生服务。
10、设备运输
10.1 设备的运输方式为汽车运输,主体设备包装方式为裸装。设备配件进行包装,防止运输和保管期间发生损坏。
10.2 设备有明显的起吊点的位置,以便装卸和搬运。
10.3 所有孔、管接头、法兰、螺纹和末端焊接的连接件,都加以保护,以防止运输和保管期间发生损坏、腐蚀和掉进其他物件。
11、随机供应资料
设备安装图、基础图、产品合格证。
五.设备交货进度
1、设备的交货顺序要满足工程安装进度的要求。

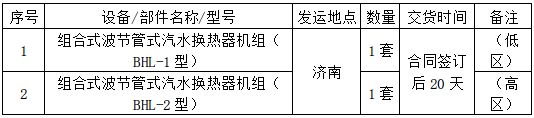

2、交货进度表如下,设备交货进度分别填写。

3、运输
3.1 设备采用汽车运输,包装方式为裸装。
3.2 运输作业标志(包括防潮、防震、放置位置方向、重心位置、绳索固定部件等);
发货标志:出厂编号、发货站(港)、到货站(港),体积(长×宽×高),设备名称,毛重(公斤),发货单位,收货单位;
3.3 设备运费由供方承担,需方负责卸货。
3、设计联络
设计联络会目的是保证合同设备的成功设计,及时协调和解决设计中的技术问题。有关设计联络的计划、时间、地点和内容要求由供需双方商定。
4.未尽事宜,双方另行协商。
地址:
济南市长清区张夏街道办事处104国道
电话:
13287742946
邮箱:
13287742946@163.com
